La Variante de Pajares: casi medio siglo desde que se ideó hasta su apertura

La infraestructura, con 44 años de historia y 19 de obras, recorta 75 minutos el tiempo de viaje entre Asturias y León

Audio

Inmaculada Rivas
Jefa de Redacción en COPE Asturias

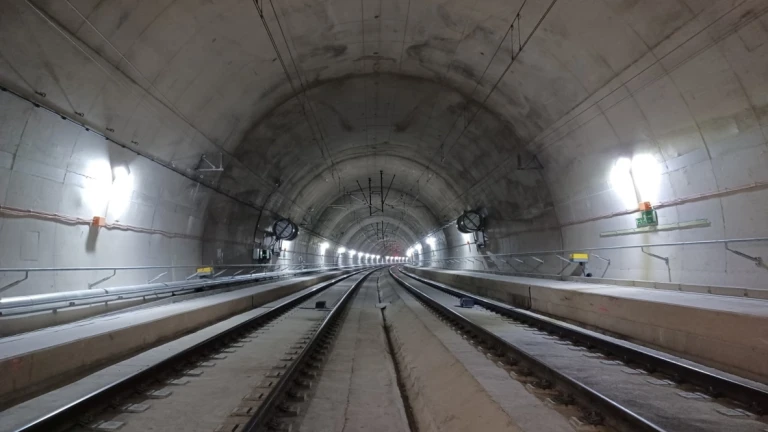

Foto: J. Casares/EFEOviedo

Tiempo de lectura: 3'Actualizado 19:44

La Variante de Pajares tiene su propia historia. El primer documento que recoge la necesidad de encontrar una alternativa al lento y escarpado trazado ferroviario que desde finales del siglo XIX comunica Asturias con la meseta es de 1979. El Plan General de Ferrocarriles impulsado en tiempos de la UCD por Alejandro Rebollo, secretario general de RENFE y luego presidente la compañía, recogía esa posibilidad y, poco después, se emprendían los primeros trabajos para estudiar los posibles trazados.

Tras analizar 62 itinerarios alternativos se decidió uno muy similar al actual, atravesando la Cordillera con varios túneles, y, en 1981, se comenzó con la redacción del proyecto de construcción. En su presentación, Rebollo anunció entonces que las obras costarían entre 40.000 y 50.000 millones de pesetas y estarían terminadas en 1989.

VARIANTE DE PAJARES

La Variante de Pajares, en cifras

Casi veinte años después de que se colocara su primera dovela, la obra ferroviaria más compleja realizada en España se inaugura este miércoles con un viaje entre Madrid y Asturias

Redacción COPE AsturiasOviedo 29 nov 2023 - 11:03

Gobiernos de Felipe González y José María Aznar

La llegada al poder el PSOE en 1982 frustró los planes de Rebollo. El gobierno de Felipe González paralizó el proyecto alegando que la obra no era prioritaria, que Pajares sólo suponía el 0,5% del total nacional de tráfico de pasajeros y la circulación de mercancías había descendido, además de existir dudas sobre su viabilidad técnica. Para los socialistas el alto coste de la obra no estaba justificado y el dinero debía dedicarse a otros proyectos.

La negativa del gobierno cayó como un jarro de agua fría en Asturias y durante los años siguientes fueron numerosas las iniciativas y movilizaciones en defensa de la Variante, pero no sería hasta la llegada al poder del PP de José María Aznar, cuando se retome el proyecto. En 1997 se contrata de nuevo un estudio previo y en junio de 2000 se presenta el nuevo Plan de Infraestructuras de Transporte 2000-2007 (PIT), que incluye ya el trayecto Madrid-Oviedo como línea de alta velocidad.

Primera dovela en 2004

En 2003 se aprueba el proyecto y en febrero de 2004, poco antes de las elecciones generales, Francisco Álvarez Cascos y Rodrigo Rato, colocaban la primera dovela de los túneles. El presupuesto era entonces de 1.085 millones de euros y el plazo de ejecución previsto de cinco años.

Tampoco esta vez se cumplirían las previsiones. Al poco de comenzar las obras aparecieron los problemas: las tuneladoras encontraron agua, mucha agua. El pinchazo de varios acuíferos inundaba los túneles, desecando ríos y arroyos en la vertiente leonesa. Para resolver el problema, en 2013 se decidió recubrir las paredes de los túneles con paneles de resina y fibra de vidrio, de forma que el agua se pudiera controlar y canalizar hacia el exterior.

A las filtraciones de agua les siguieron los deslizamientos de tierra en la boca norte de los túneles, en Campomanes, que obligaron a realizar una importante obra de refuerzo para evitar que toda ladera se viniera abajo.

Ancho de la vía

En los últimos años las obras se vieron inmersas, además, en una nueva polémica sobre el ancho de las vías, si debía mantenerse en los túneles el ancho ibérico, para favorecer el tráfico de mercancías; instalar el ancho internacional, propio de la Alta Velocidad, o un ancho mixto, que permitiera ambos. Finalmente, se optó por instalar el mixto en la vía del este y ancho ibérico con traviesa polivalente en la vía oeste.

Puesta en servicio

  • Left6:No existe configuración de publicidad para el slot solicitado

El primer viaje en pruebas llegó el 20 de septiembre de 2021. La inauguración quedó fijada para el 29 de noviembre de 2023. No es el final del camino. La Variante de Pajares entra en servicio con una velocidad máxima de 200 kilómetros por hora que permite acortar 75 minutos el recorrido entre Asturias y León. Queda pendiente que Talgo homologue los modelos Avril para elevarla hasta los 275 y reducir otros quince minutos el tiempo de viaje.

Al final han sido 44 años de historia, 19 de obras y 4.000 millones de euros invertidos en la mayor infraestructura jamás construida en España con un recorrido de 50 kilómetros con 12 túneles y ocho viaductos para unir La Robla con Pola de Lena. El elemento más singular es el paso subterráneo de casi 25 kilómetros que está considerado como el séptimo más largo del mundo.
